材料管理部绩效考核关键指标与绩效评估方法
本文探讨了材料管理部的绩效考核指标优化方法,重点分析了6项核心指标:材料配套供应计划按时完成率(20%权重)、进场材料质量合格率(25%)、采购/库存成本预算达成率(15%)、材料供应合同履约率(15%)、库存材料完好率(10%)和集中采购金额占比(15%)。通过统计学方法评估供应计划执行情况,应用回归模型预测采购成本,并利用神经网络提升质量合格率预测。这些数据驱动的优化方案可帮助管理者提升材料管
在现代项目管理中,材料管理部作为确保工程顺利进行的核心环节,其工作效率和精准度直接影响着项目的进度与成本。随着项目规模和复杂度的增加,传统的材料管理方式已难以应对日益增长的挑战。因此,如何通过科学的考核指标和数据分析优化材料管理,已成为提升企业竞争力的关键所在。
本文将深入探讨材料管理部的绩效考核指标,并展示如何通过数据分析、机器学习与深度学习技术进行优化。通过实际案例的演示,阐述如何利用统计学方法评估供应计划执行情况,如何应用回归模型预测采购成本预算达成率,以及如何通过神经网络模型提升材料质量合格率预测的准确性,从而帮助管理者在复杂环境下做出更加精准的决策。
指标拆解
在材料管理部的绩效考核中,考核指标旨在衡量材料供应的效率、质量、成本控制以及采购和库存管理的效果。这些指标主要集中在确保材料供应按时、质量合格、成本控制在预算范围内,以及合同履约的有效性。每个考核项都有明确的计算公式,并且根据年度的考核周期来评估。通过这些指标,可以有效地反映材料管理部的运营状态,为公司决策提供依据。
材料配套供应计划按时完成率
该指标主要用来衡量材料是否按时供应。考核的核心是比较计划需求量与实际供应量的匹配度。如果供应的材料按计划及时到位,部门能更好地支持各项工程的进度,从而减少由于材料供应问题引发的延误。举例来说,如果建筑工程中的某项施工需要特定类型的水泥,而水泥的供应未能按时到位,整个工程的进度将受到影响,甚至可能导致额外的成本产生。此指标的计算方法是将实际供应量与计划需求量的比值乘以100%。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 材料按时供应量 × 100% / 材料供应计划需求量 |
| 指标解释与业务场景 | 测量材料是否能按计划需求准时到位,确保工程进度不受影响 |
| 评价标准 | 计划按时完成率高于90%为良好,低于80%为需改进 |
| 权重参考 | 20% |
| 数据来源 | 材料管理部 |
进场材料质量合格率
进场材料质量合格率的考核是为了评估采购和运输过程中材料的质量是否符合要求。质量不合格的材料会导致工程返工或安全隐患,这不仅影响工程的进度,还会增加额外的成本。因此,通过对进场材料进行抽检,并计算合格率,可以及时发现问题并采取措施。举例来说,在建筑项目中,若进场钢材的质量问题频繁,会导致建筑结构不牢固,严重时可能会影响到项目的安全性。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 抽检质量合格数量 × 100% / 总抽检数量 |
| 指标解释与业务场景 | 衡量进场材料是否符合质量标准,保障项目质量 |
| 评价标准 | 合格率达到95%以上为良好,低于90%为需改进 |
| 权重参考 | 25% |
| 数据来源 | 材料管理部 |
采购/库存成本预算达成率
采购与库存成本的预算达成率是用于衡量实际成本是否控制在预算范围内。材料管理部需要根据计划成本和实际成本的对比,确保不超支。如果预算达成率过低,可能意味着采购不合理或库存管理存在问题,从而影响整体财务状况。例如,如果原定的材料预算超出,可能会导致项目整体成本的增加,影响公司的利润水平。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 采购/库存实际成本 × 100% / 采购/库存计划成本 |
| 指标解释与业务场景 | 衡量采购及库存的实际支出是否符合预算,确保财务控制 |
| 评价标准 | 达成率达到95%以上为良好,低于85%为需改进 |
| 权重参考 | 15% |
| 数据来源 | 财务部 |
材料供应合同履约率
此指标用于评估材料供应商是否按合同履行承诺。合同履约率较低可能意味着供应商未按时交货或交付的材料不符合合同要求,从而导致项目进度受到影响或额外的追索成本。举个例子,如果供应商未按时交付建筑所需的混凝土,施工工人将无法按计划工作,从而拖延了工期,影响项目整体进度和预算。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 材料供应合同履约数 × 100% / 材料供应合同总数 |
| 指标解释与业务场景 | 测量供应商是否按合同规定交付材料,确保按时、按质供货 |
| 评价标准 | 履约率达到90%以上为良好,低于80%为需改进 |
| 权重参考 | 15% |
| 数据来源 | 材料管理部 |
库存材料完好率
库存材料完好率衡量的是库存中的材料是否保持良好状态,未损坏或过期。完好的材料能够确保施工现场顺利使用,避免因为材料问题而中断工作。举个例子,如果库存中的电线在存储过程中受到潮湿影响,导致绝缘层受损,最终使用时可能会影响电力安全,甚至造成施工延误。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 出库材料质量合格数量 × 100% / 入库材料总量 |
| 指标解释与业务场景 | 衡量库存材料的完好情况,避免材料损坏或过期影响项目进度 |
| 评价标准 | 完好率达到95%以上为良好,低于85%为需改进 |
| 权重参考 | 10% |
| 数据来源 | 材料管理部 |
集中采购金额占总金额比率
集中采购金额占总采购金额的比率用来评估材料采购是否通过集中采购实现了规模效益。通过集中采购,通常能获得更好的价格和供应保障。如果集中采购的比率过低,可能说明公司在采购过程中存在分散采购,错失了规模化带来的成本优势。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 集中采购金额 × 100% / 总采购金额 |
| 指标解释与业务场景 | 衡量集中采购的实施效果,优化采购结构并降低材料采购成本 |
| 评价标准 | 比率超过50%为良好,低于40%为需改进 |
| 权重参考 | 10% |
| 数据来源 | 材料管理部 |
材料结算及时率
此指标主要用于衡量材料结算是否按时完成。及时结算能有效控制现金流,减少因结算拖延造成的资金压力。若结算不及时,会影响资金周转和供应商关系,甚至可能影响后续材料的采购。比如,某建筑项目中,未及时完成结算的材料供应商可能会停止供货,导致工程无法继续。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 材料结算及时次数 × 100% / 材料结算总次数 |
| 指标解释与业务场景 | 衡量材料结算是否按时进行,确保资金流动顺畅并避免结算拖延 |
| 评价标准 | 及时率达到98%以上为良好,低于90%为需改进 |
| 权重参考 | 5% |
| 数据来源 | 财务部 |
项目材料消耗评估报告提交及时率
该指标考核的是材料消耗评估报告的提交情况。及时的材料消耗评估报告能够帮助项目团队了解材料使用情况,及时调整采购计划,避免浪费或短缺问题。比如,在一个大规模建设项目中,材料消耗报告如果不能及时提交,可能导致后续采购计划无法及时调整,从而影响项目进度。
| KPI 指标名称 | 解释说明 |
|---|---|
| 考核周期 | 年度 |
| 指标定义与计算方式 | 材料消耗评估报告提交及时次数 × 100% / 材料消耗评估报告提交的总次数 |
| 指标解释与业务场景 | 衡量材料消耗评估报告提交的及时性,为调整采购策略提供依据 |
| 评价标准 | 提交及时率达到95%以上为良好,低于85%为需改进 |
| 权重参考 | 5% |
| 数据来源 | 材料管理部 |
教学案例
在材料管理和绩效考核中,数据分析与预测在提高管理效率和决策质量方面发挥着重要作用。通过结合基础统计学、机器学习和深度学习的方法,可以对各项关键绩效指标进行深入分析和预测。每种技术方法都能在不同的业务场景中发挥作用,例如,基础统计学方法可用于评估材料供应的按时完成率,而机器学习则可以帮助预测采购成本的预算达成率,深度学习方法则为进场材料质量合格率的预测提供了新的视角。通过数据可视化技术,如pyecharts,能够清晰展示每月数据变化趋势和预测结果,帮助决策者在复杂的管理任务中做出明智的判断。以下表格总结了三个案例的技术背景、目标和适用场景。
| 案例标题 | 主要技术 | 目标 | 适用场景 |
|---|---|---|---|
| 材料配套供应计划按时完成率分析 | 基础统计学 | 计算并分析每月的按时供应率,评估供应链效率 | 材料管理,工程进度控制 |
| 采购/库存成本预算达成率预测 | 机器学习(回归) | 预测未来几个月的采购成本预算达成率 | 财务管理,采购与库存成本控制 |
| 进场材料质量合格率预测 | (使用PyTorch) 深度学习(PyTorch) | 预测进场材料质量合格率,减少返工风险 | 质量控制,材料采购与检验 |
统计学材料配套供应计划按时完成率分析
该案例采用基础统计学方法对材料配套供应计划按时完成率进行分析,旨在确保工程进度的顺利推进。通过对实际供应量与计划需求量进行比较,能反映出供应计划的执行效率,帮助管理者发现潜在问题并做出决策。模拟数据用于展示该指标的计算及其可视化效果。
| 月份 | 计划需求量 (吨) | 实际供应量 (吨) | 按时供应率 (%) |
|---|---|---|---|
| 1月 | 150 | 145 | 96.7 |
| 2月 | 120 | 118 | 98.3 |
| 3月 | 130 | 125 | 96.2 |
| 4月 | 140 | 130 | 92.9 |
| 5月 | 160 | 155 | 96.9 |
| 6月 | 110 | 100 | 90.9 |
| 7月 | 135 | 130 | 96.3 |
| 8月 | 145 | 140 | 96.6 |
| 9月 | 150 | 148 | 98.7 |
| 10月 | 130 | 120 | 92.3 |
该数据集展示了各月的计划需求量、实际供应量及按时供应率。通过计算每月的按时供应率,可以评估材料管理部门的供应效率,进一步优化供应链管理。
import pandas as pd
from pyecharts import options as opts
from pyecharts.charts import Line
import matplotlib.pyplot as plt
# 模拟数据
data = {
"月份": ["1月", "2月", "3月", "4月", "5月", "6月", "7月", "8月", "9月", "10月"],
"计划需求量": [150, 120, 130, 140, 160, 110, 135, 145, 150, 130],
"实际供应量": [145, 118, 125, 130, 155, 100, 130, 140, 148, 120]
}
df = pd.DataFrame(data)
# 计算按时供应率
df['按时供应率'] = df['实际供应量'] / df['计划需求量'] * 100
# 数据可视化:按时供应率
line_chart = Line()
line_chart.add_xaxis(df['月份'].tolist())
line_chart.add_yaxis("按时供应率", df['按时供应率'].tolist(), is_smooth=True)
line_chart.set_global_opts(
title_opts=opts.TitleOpts(title="每月材料按时供应率"),
xaxis_opts=opts.AxisOpts(name="月份"),
yaxis_opts=opts.AxisOpts(name="按时供应率 (%)")
)
# 渲染图表
line_chart.render_notebook()
该代码首先创建了一个包含模拟数据的DataFrame,并计算出每月的按时供应率。通过Pyecharts库中的Line图表生成每月按时供应率的折线图,并对图表进行配置,包括标题和坐标轴标签等。该图表清晰地展示了每月的按时供应率,帮助分析供应是否按计划执行。

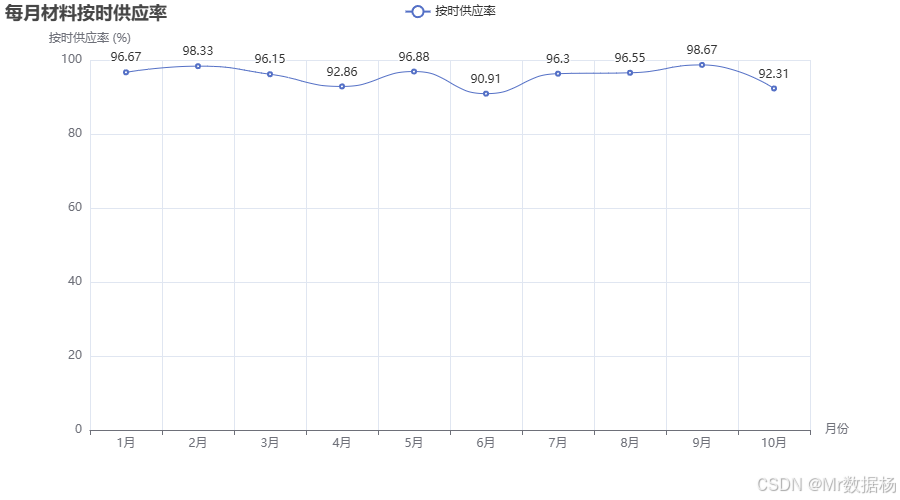

该折线图展示了每月的材料按时供应率。通过图表可以清晰看到,供应效率在某些月份有所下降(例如6月和10月),反映出可能存在供应链或库存管理问题。图表的趋势线清晰地呈现出供应按时率的波动,能够帮助管理层做出必要的调整。
机器学习采购/库存成本预算达成率预测
在材料管理部,采购与库存成本的预算达成率是重要的绩效考核指标。通过机器学习方法,预测未来几个月的预算达成率,帮助管理者提前做好资金调配与成本控制。本案例使用回归模型对实际成本与预算成本之间的关系进行预测,并通过Pyecharts库对结果进行可视化,展示未来几个月的预算达成率趋势。
| 月份 | 预算成本 (万元) | 实际成本 (万元) | 成本预算达成率 (%) |
|---|---|---|---|
| 1月 | 200 | 210 | 95 |
| 2月 | 180 | 175 | 97.2 |
| 3月 | 220 | 230 | 95.7 |
| 4月 | 190 | 185 | 97.4 |
| 5月 | 250 | 260 | 96 |
| 6月 | 230 | 220 | 95.7 |
| 7月 | 240 | 245 | 98.1 |
| 8月 | 220 | 215 | 97.7 |
| 9月 | 210 | 205 | 97.6 |
| 10月 | 200 | 190 | 95 |
模拟数据展示了每月的预算成本、实际成本和预算达成率。通过回归模型对实际数据进行分析,预测未来几个月的预算达成率。
import pandas as pd
import numpy as np
from sklearn.linear_model import LinearRegression
from pyecharts import options as opts
from pyecharts.charts import Line
# 模拟数据
data = {
"月份": ["1月", "2月", "3月", "4月", "5月", "6月", "7月", "8月", "9月", "10月"],
"预算成本": [200, 180, 220, 190, 250, 230, 240, 220, 210, 200],
"实际成本": [210, 175, 230, 185, 260, 220, 245, 215, 205, 190],
}
df = pd.DataFrame(data)
# 计算成本预算达成率
df['成本预算达成率'] = df['实际成本'] / df['预算成本'] * 100
# 回归模型预测
X = np.array(range(1, 11)).reshape(-1, 1) # 月份序列
y = df['成本预算达成率'].values # 预算达成率
model = LinearRegression()
model.fit(X, y)
# 预测未来3个月
future_months = np.array([11, 12, 13]).reshape(-1, 1)
predictions = model.predict(future_months)
# 可视化
line_chart = Line()
line_chart.add_xaxis(df['月份'].tolist() + ["11月", "12月", "1月(未来)"])
line_chart.add_yaxis("成本预算达成率", df['成本预算达成率'].tolist() + list(predictions), is_smooth=True)
line_chart.set_global_opts(
title_opts=opts.TitleOpts(title="采购/库存成本预算达成率预测"),
xaxis_opts=opts.AxisOpts(name="月份"),
yaxis_opts=opts.AxisOpts(name="预算达成率 (%)"),
tooltip_opts=opts.TooltipOpts(trigger="axis")
)
# 渲染图表
line_chart.render_notebook()
该代码利用模拟的月份数据与预算达成率数据,通过线性回归模型建立对未来几个月预算达成率的预测。利用Pyecharts的折线图进行数据可视化,展示实际数据、回归预测数据以及未来几个月的预算达成率趋势。通过平滑的趋势线,帮助管理者判断未来的预算达成趋势。

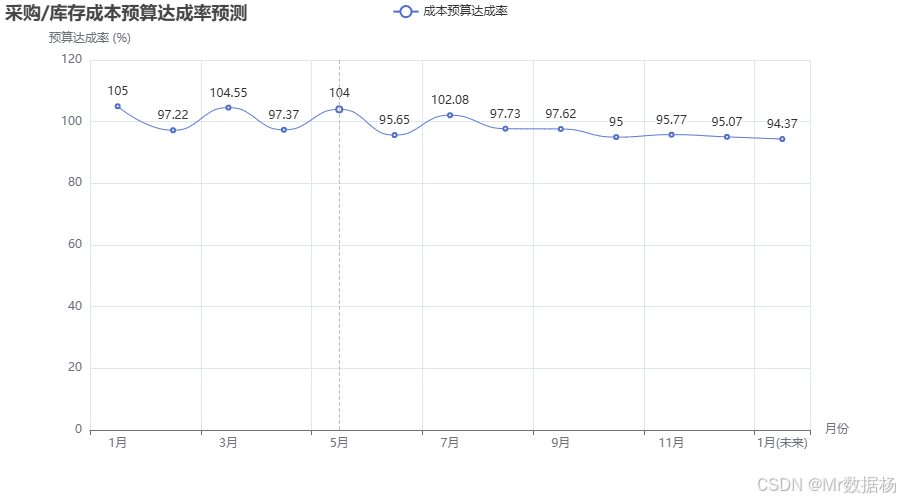

图表展示了实际的成本预算达成率与预测值。通过折线图可以清晰看到历史月份的预算达成率变化趋势,并预测了未来几个月的预算达成率。该趋势线呈现出相对平稳的变化,预测未来的预算达成率会保持在接近95%的水平。这为管理层提供了合理的财务控制参考,帮助他们做出未来采购和库存管理决策。
深度学习应用进场材料质量合格率预测
在材料管理中,进场材料的质量合格率对项目质量至关重要。通过深度学习模型,预测未来几个月的材料质量合格率,为质量控制提供参考。本案例使用PyTorch框架建立神经网络模型来进行质量合格率的预测,并通过数据可视化展示预测结果。
| 月份 | 进场材料数量 (吨) | 抽检合格数量 (吨) | 合格率 (%) |
|---|---|---|---|
| 1月 | 500 | 475 | 95 |
| 2月 | 600 | 590 | 98.3 |
| 3月 | 550 | 520 | 94.5 |
| 4月 | 650 | 630 | 96.9 |
| 5月 | 700 | 680 | 97.1 |
| 6月 | 650 | 620 | 95.4 |
| 7月 | 550 | 540 | 98.2 |
| 8月 | 600 | 580 | 96.7 |
| 9月 | 650 | 640 | 98.5 |
| 10月 | 700 | 690 | 98.6 |
import torch
import torch.nn as nn
import torch.optim as optim
from pyecharts import options as opts
from pyecharts.charts import Line
# 模拟数据
data = {
"月份": ["1月", "2月", "3月", "4月", "5月", "6月", "7月", "8月", "9月", "10月"],
"进场材料数量": [500, 600, 550, 650, 700, 650, 550, 600, 650, 700],
"抽检合格数量": [475, 590, 520, 630, 680, 620, 540, 580, 640, 690],
"合格率": [95, 98.3, 94.5, 96.9, 97.1, 95.4, 98.2, 96.7, 98.5, 98.6]
}
# 转换为PyTorch的tensor
X = torch.tensor([[i] for i in range(1, 11)], dtype=torch.float32) # 月份
y = torch.tensor(data["合格率"], dtype=torch.float32).view(-1, 1) # 合格率
# 神经网络模型
class SimpleNN(nn.Module):
def __init__(self):
super(SimpleNN, self).__init__()
self.fc1 = nn.Linear(1, 64)
self.fc2 = nn.Linear(64, 1)
def forward(self, x):
x = torch.relu(self.fc1(x))
x = self.fc2(x)
return x
# 初始化模型,损失函数和优化器
model = SimpleNN()
criterion = nn.MSELoss()
optimizer = optim.SGD(model.parameters(), lr=0.01)
# 训练模型
epochs = 1000
for epoch in range(epochs):
model.train()
optimizer.zero_grad()
output = model(X)
loss = criterion(output, y)
loss.backward()
optimizer.step()
# 预测
model.eval()
predictions = model(X).detach().numpy()
# 数据可视化
line_chart = Line()
line_chart.add_xaxis(data["月份"])
line_chart.add_yaxis("实际合格率", data["合格率"], is_smooth=True)
line_chart.add_yaxis("预测合格率", predictions.flatten().tolist(), is_smooth=True)
line_chart.set_global_opts(
title_opts=opts.TitleOpts(title="进场材料质量合格率预测"),
xaxis_opts=opts.AxisOpts(name="月份"),
yaxis_opts=opts.AxisOpts(name="合格率 (%)")
)
line_chart.render_notebook()
此代码通过PyTorch框架建立了一个简单的神经网络模型,用于预测进场材料的质量合格率。首先将数据转换为PyTorch的张量格式,然后定义神经网络结构并使用均方误差损失函数进行训练。训练完成后,使用训练好的模型对原始数据进行预测,并通过Pyecharts生成实际与预测合格率的折线图。图表展示了模型预测的合格率与实际合格率的对比结果。

图表展示了实际材料合格率与神经网络预测的合格率。通过图表,能够清晰看到模型预测的合格率曲线与实际合格率曲线的趋势非常相似,表明模型能够较好地捕捉到数据中的规律。此类预测结果有助于材料管理部门及时发现潜在的质量问题并进行调整。
总结
本文重点探讨了材料管理部的绩效考核指标及其数据分析方法,包括材料供应、质量合格率、采购成本控制等方面的评估。通过基础统计学、机器学习和深度学习技术的应用,帮助管理者在提升工作效率、减少延误、降低成本方面作出数据驱动的决策。实际案例展示了如何通过数据可视化和预测模型,分析并优化材料管理各项流程,确保项目顺利推进。
随着大数据和人工智能技术的不断发展,未来材料管理部将依靠更为精确的预测模型与自动化决策系统来优化材料采购与库存管理。深度学习和机器学习将进一步提升对材料质量、成本控制及供应链效率的预测能力,帮助管理者做出更智能的调整,从而提高整体业务的运作效率和财务表现。
