Oracle EBS 12.2版本 WIP模块升级测试
首先,要说明的是为保证系统升级的正常进行、保留原有功能,一般将参照旧系统的功能进行设置。如果旧系统没有该参数,那么新系统的默认值的预期作用应该与旧系统一致。(1)重新计算要求数量Recompute Required Quantity。以组件R21011106为例,可见当前需求数量与装配件数量对应,都是10.(2)物料保留Material Reservations。控制是否按超量完工或报废数量重新计
测试点1
组织参数与新功能
12.2据上一版本的修改点,增加的功能可参考:
12.1->12.2版本目录

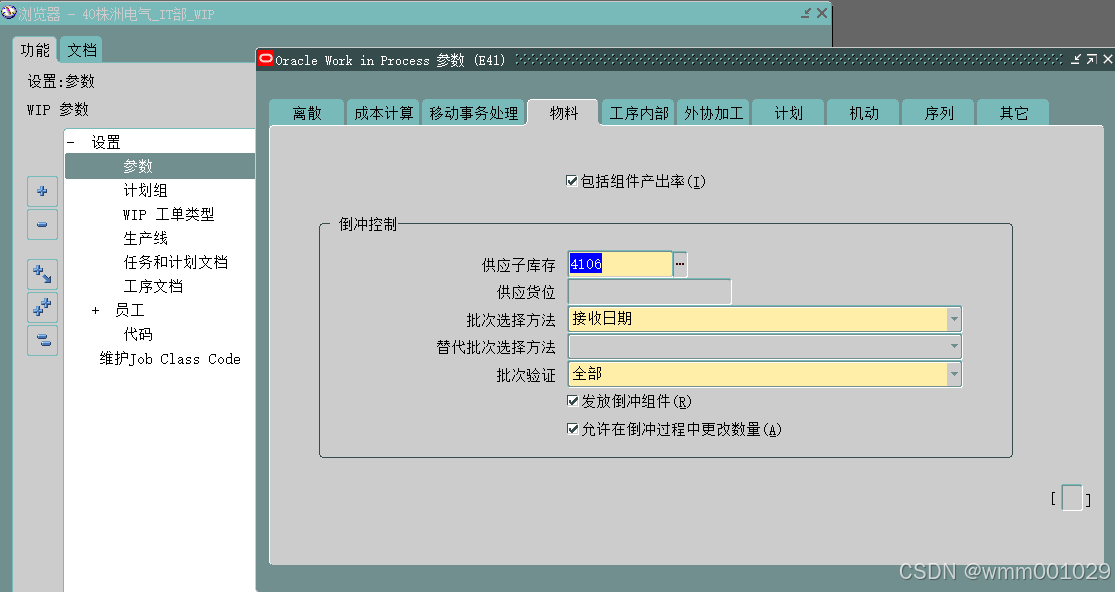

发现12.2版本的组织WIP参数中多了这样一项:
12.1版本:
12.2版本:
(1)重新计算要求数量Recompute Required Quantity
(2)物料保留Material Reservations
(3)…待补充。
首先,要说明的是 为保证系统升级的正常进行、保留原有功能,一般将参照旧系统的功能进行设置。如果旧系统没有该参数,那么新系统的默认值的预期作用应该与旧系统一致。
但这个有待进一步验证。
重新计算要求数量:

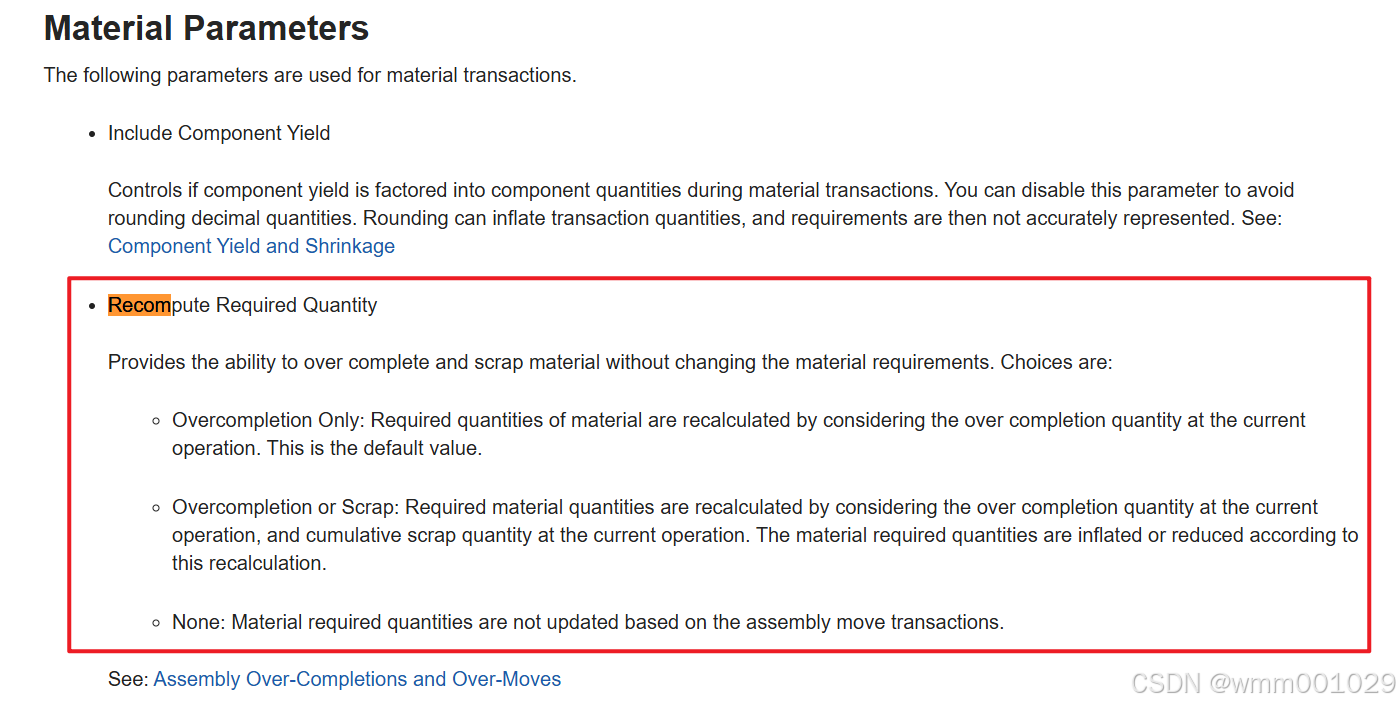

这个参数的作用可以参考UG:
Work in Process UG
控制是否按超量完工或报废数量重新计算物料需求。

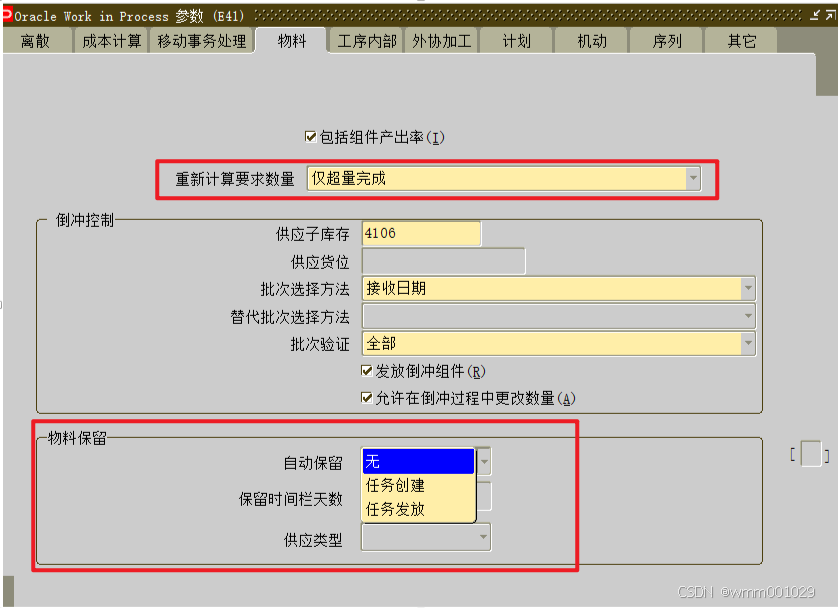

有三个参数可选,默认值是【仅超量完成】
下面以一个例子说明具体影响。
- 参数为【无】时:
- 创建工单并发放

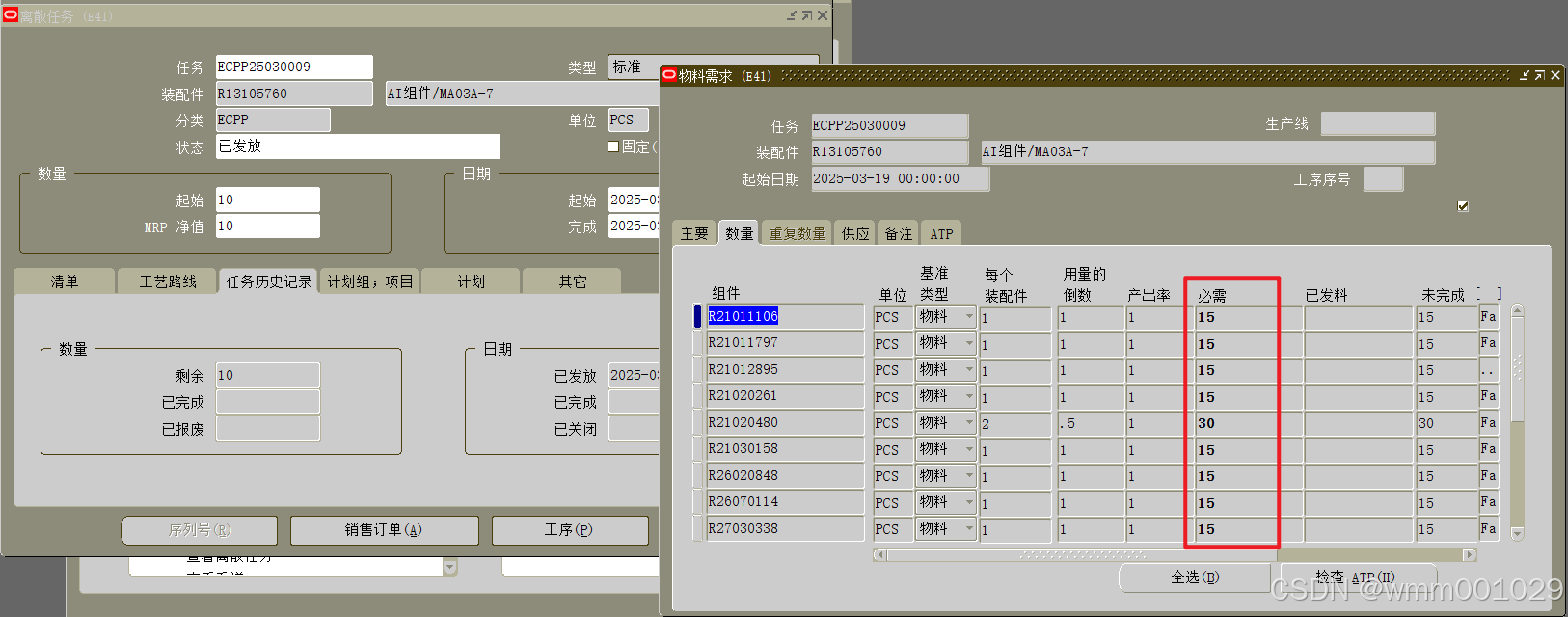

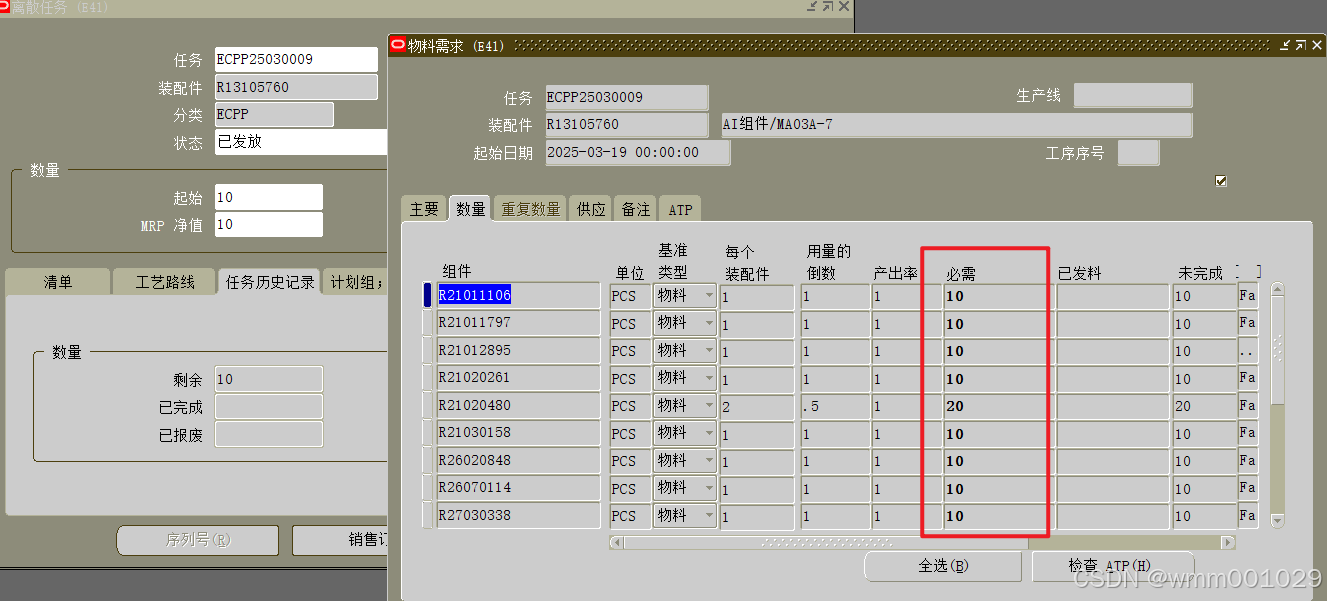

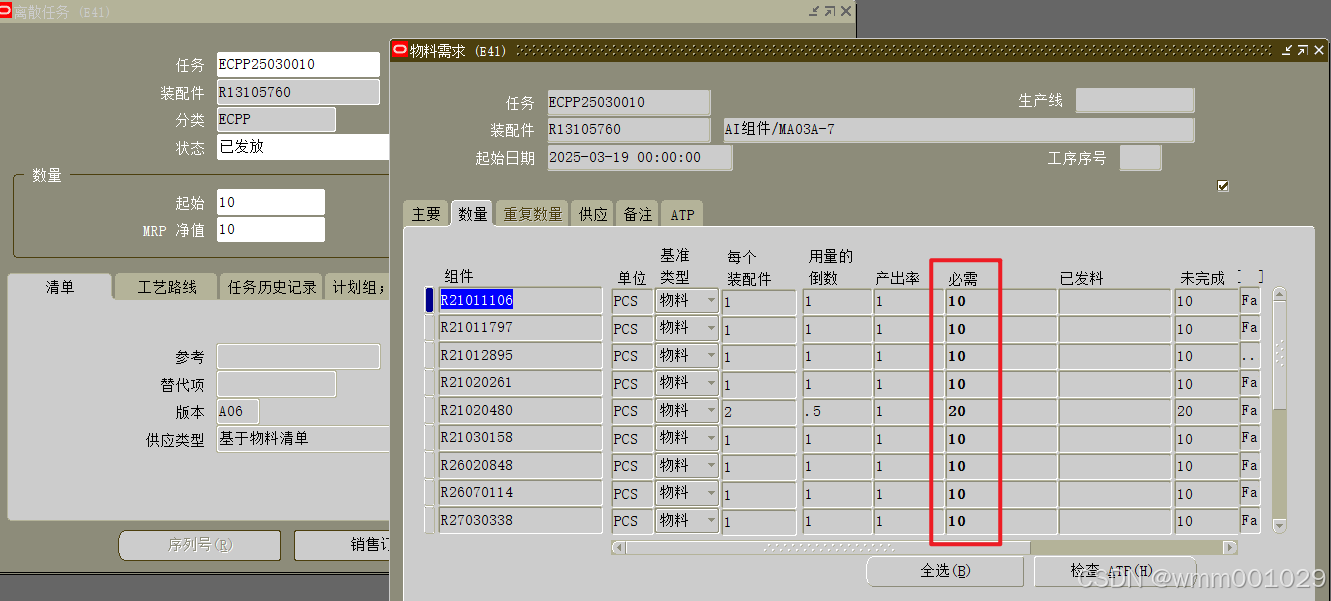

以组件R21011106为例,可见当前需求数量与装配件数量对应,都是10.
-
移动工序
这个工单包含两道工序,10->20

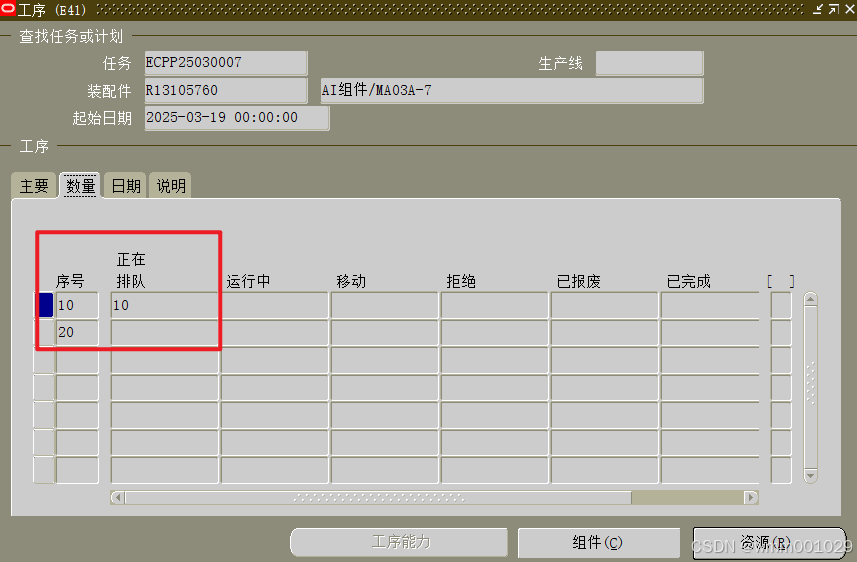

发放工单后将进入10工序的排队步骤
在10工序报废两个:
-

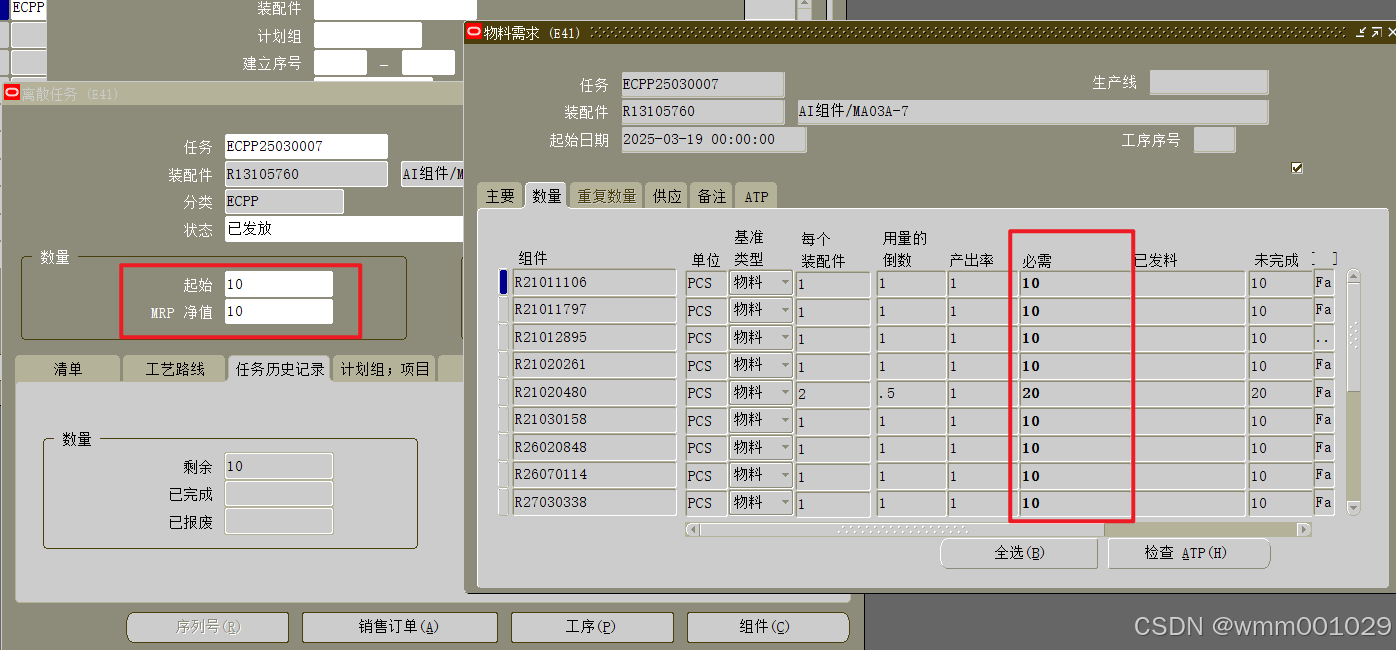

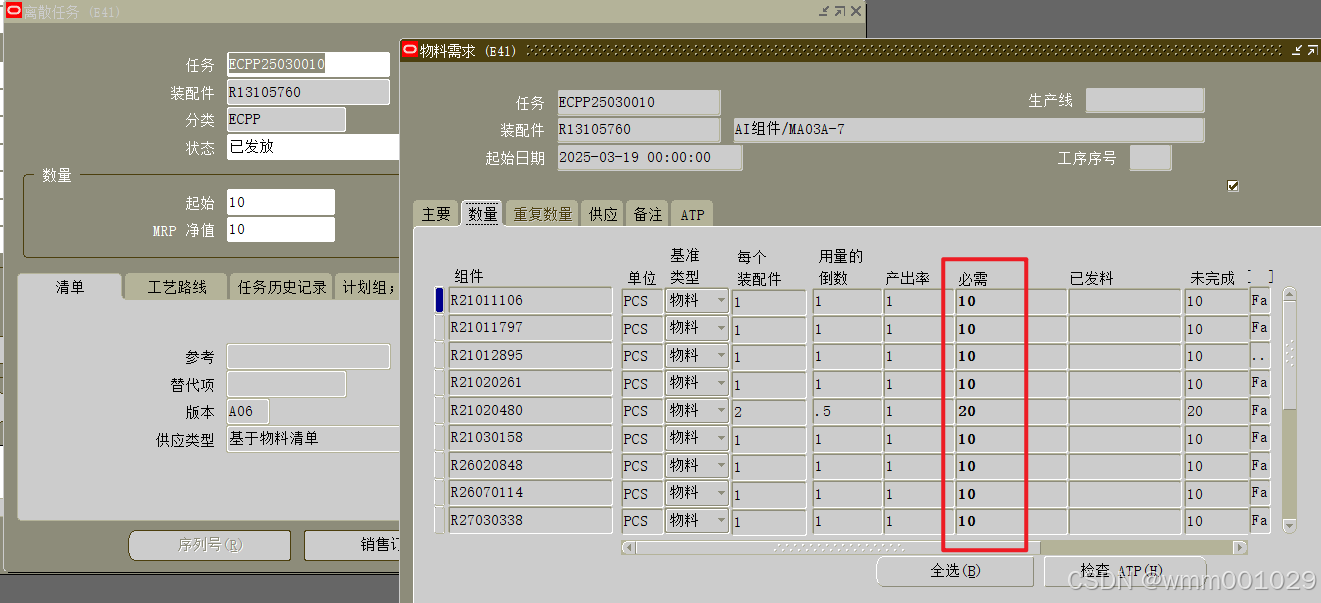

检查物料需求

并没有变化。
- 参数为【超量完成或报废】
- 创建工单并发放

- 在10工序报废2个
- 检查物料需求

也没有变化。 - 参数:仅超量完工

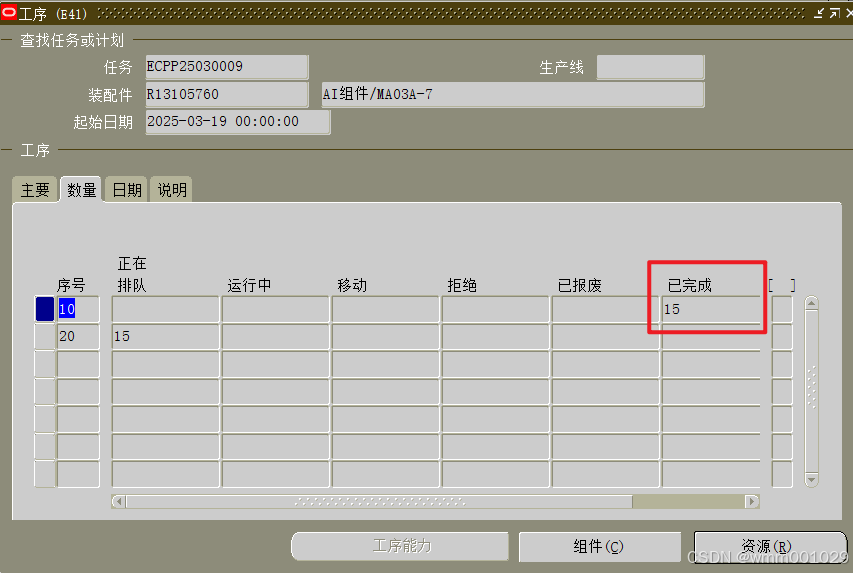

超量完工5个

物料需求将重新计算。
